Первый вопрос после «сколько стоит» — «когда будет готово». Отвечаем честно: срок зависит не от желания заказчика, а от объёма функционала и количества внешних систем, с которыми придётся договариваться. Ниже — реальные вилки, из чего они складываются и что на них влияет.
Сроки по типам проектов
| Тип проекта | Срок |
|---|---|
| Сайт-визитка от 50 000 ₽ |
2–3 недели |
| Одностраничный сайт (лендинг) от 100 000 ₽ |
2–4 недели |
| Корпоративный сайт от 150 000 ₽ |
1,5–2,5 месяца |
| Сайт-каталог от 200 000 ₽ |
2–3 месяца |
| Интернет-магазин от 100 000 ₽ |
2–4 месяца |
| Приложение под одну платформу от 150 000 ₽ |
2–4 месяца |
| Приложение под iOS и Android от 500 000 ₽ |
4–6 месяцев |
| Веб-сервис, SaaS от 300 000 ₽ |
3–6 месяцев |
| Агрегатор, классифайд от 300 000 ₽ |
3–6 месяцев |
| Маркетплейс от 500 000 ₽ |
4–8 месяцев |
| CRM под задачи компании от 900 000 ₽ |
4–8 месяцев |
| Социальная сеть от 500 000 ₽ |
5–9 месяцев |
Вилка — это не перестраховка. Нижняя граница означает: требования понятны, контент готов, интеграций минимум, решения принимаются за день. Верхняя — обычная жизнь, где часть вводных выясняется по ходу.

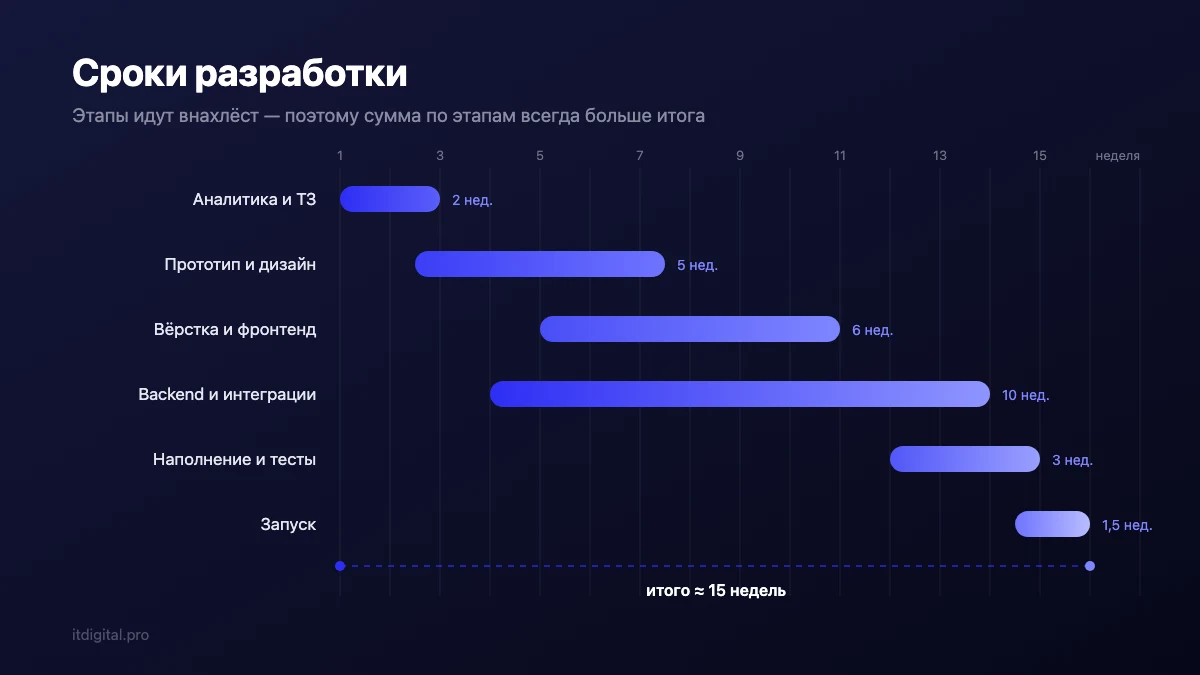

Из каких этапов складывается срок
Аналитика и техническое задание — 1–3 недели
Разбираемся, что и зачем делаем, описываем сценарии и фиксируем объём. Этап, который чаще всего пытаются пропустить ради скорости — и который потом отыгрывает потерянное время двукратно.
Прототип и дизайн — 2–6 недель
Сначала схемы экранов, потом визуал. Правки на прототипе стоят часы, те же правки на свёрстанном макете — дни.
Вёрстка и фронтенд — 2–8 недель
Макеты превращаются в живые страницы: адаптив под телефоны, анимации, состояния форм.
Backend и интеграции — 3–16 недель
Самый растяжимый этап. Каталог с фильтрами — предсказуемо. Обмен с 1С, платёжный шлюз, внешний API без документации — как повезёт.
Наполнение и тестирование — 1–3 недели
Реальные тексты и фото вместо «рыбы», проверка на устройствах и браузерах, нагрузочные тесты.
Запуск и стабилизация — 1–2 недели
Перенос на боевой сервер, настройка почты и аналитики, наблюдение за первыми пользователями.
Этапы частично идут параллельно: пока дизайнер рисует внутренние экраны, разработчик уже поднимает бэкенд по утверждённой структуре данных. Поэтому сумма по этапам всегда больше итогового срока.
Что удлиняет сроки
Контент, которого нет. Самая частая причина. Проект технически готов, но нет текстов, фотографий и описаний товаров — и он стоит неделями. Собирать контент лучше параллельно разработке, а не после.
Согласования через нескольких человек. Если правки собирает один ответственный, цикл занимает день. Если макет по очереди смотрят пятеро и мнения расходятся — неделю, и часть правок отменяет друг друга.
Чужие системы. Интеграция с 1С, складом, банком или отраслевым сервисом почти всегда идёт дольше плана: документация устарела, тестового контура нет, ответственный в отпуске.
Изменение требований на ходу. Нормально, если это уточнение деталей. Дорого, если меняется логика: переписывать приходится и то, что уже сделано.
Что можно ускорить и чем за это платите
Больше людей на проекте. Работает, но не линейно: два разработчика делают быстрее одного процентов на шестьдесят, а не вдвое — время уходит на синхронизацию. И стоит дороже.
Запуск по частям. Самый разумный способ. Выпускаем ядро, которое уже приносит пользу, остальное добавляем следующими релизами. Проект начинает работать в два-три раза раньше.
Готовый дизайн вместо авторского. Экономит две-четыре недели, но сайт будет похож на соседние. Оправдано, когда важнее скорость выхода.
Отказ от интеграций на старте. Часто обмен с учётной системой можно первое время делать выгрузкой раз в сутки, а полноценную интеграцию доделать после запуска.
Почему «сайт за неделю» — это не про разработку
За неделю можно собрать шаблон на конструкторе и подставить логотип. Это рабочий вариант, если нужна визитка «чтобы была», и мы честно говорим об этом клиентам, которым большего не нужно.
Но если сайт должен выдерживать нагрузку, обмениваться данными с вашими системами и расти вместе с бизнесом — за неделю его не сделает никто. Разница проявится не на запуске, а через полгода, когда шаблон упрётся в потолок и его придётся переделывать с нуля.
Как мы фиксируем сроки
После брифа разбиваем проект на задачи и оцениваем каждую отдельно. Вы получаете график с этапами и датами, а не одну цифру в конце письма. По ходу видно, где идём по плану, а где ждём контент или ответ от смежной системы.
Сроки закрепляются договором. Если мы срываем свой этап — это наша зона ответственности; если ждём материалы от вас — график сдвигается прозрачно, без сюрпризов в последний день.
Коротко
- Простой сайт — недели, сложный сервис или CRM — месяцы. Это свойство задачи, а не подрядчика.
- Больше всего срок растягивают отсутствие контента и интеграции с чужими системами.
- Самый эффективный способ ускориться — запуск по частям, а не увеличение команды.
- Оценка по задачам честнее одной итоговой даты: видно, за что отвечает каждая неделя.
Хотите понять срок именно вашего проекта — заполните бриф, вернёмся с графиком по этапам и постатейной сметой. Это бесплатно.
